CASE STUDY #207

공공기관 폴리우레아 방수 사례,
홍천군 선관위 옥상
누수 완벽 해결

📍 강원도 홍천군 홍천읍 📅 약 1주간 공사 📏 옥상 280㎡

"옥상 누수가 반복되고 있습니다.
공공기관이라 확실한 해결책이 필요합니다.
더 이상 누수 걱정 없이 오래 쓸 수 있는 방법이 있을까요?"

— 홍천군 선거관리위원회 담당자님

홍천군 선거관리위원회 건물 전경

오늘 시공할 장소 — 홍천군 선거관리위원회 옥상 건물

📍 현장 정보

위치 강원도 홍천군 홍천읍
시설 유형 공공기관 (선거관리위원회)
옥상 면적 약 280㎡ (중정 포함)
발주처 홍천군 선거관리위원회
기존 상태 우레탄 방수층 노후화, 표면 색 변화 및 일부 균열 발생
문제점 배관 관통부 누수, 방수층 경화 및 탄성 저하, 중정 구조로 인한 배수 불량

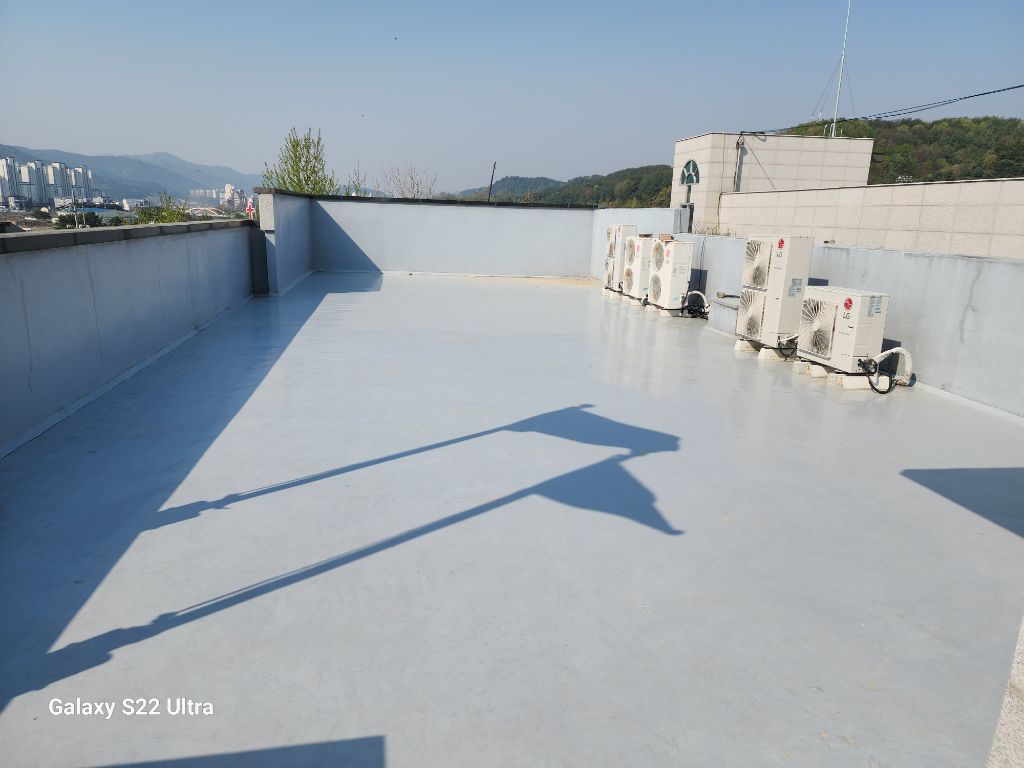

홍천군 선관위 옥상 전경

홍천군 선관위 옥상 — 시공 전 전체 전경

문제의 근본 원인

선관위 옥상 전경 드론샷

선관위 옥상 전경 — 중정 구조가 보이는 전체 모습

배관 누수 문제 지점

누수 원인 발견 — 배관 주변 방수층 손상

⚠️ 확인 결과: 주요 문제점

  • 배관 관통부 누수 — 배관 주변 방수층 손상으로 물이 침투하여 실내 누수 발생
  • 방수층 노후화 및 탄성 저하 — 기존 우레탄 방수층이 경화되어 탄성을 잃고 균열 발생
  • 중정 구조로 인한 배수 불량 — L자형 중정 구조로 물 고임 현상 심화, 배수 개선 필요

💡 그래서 우리는 폴리우레아를 제안했습니다.

공법 선택: 왜 폴리우레아였나?

이번 현장은 공공기관 건물로 시공 품질 기준이 매우 높았습니다. 또한 강원도의 기후 특성상 압도적인 내구성이 필요했습니다. 그래서 우리는 폴리우레아 방수 시스템을 제안했습니다.

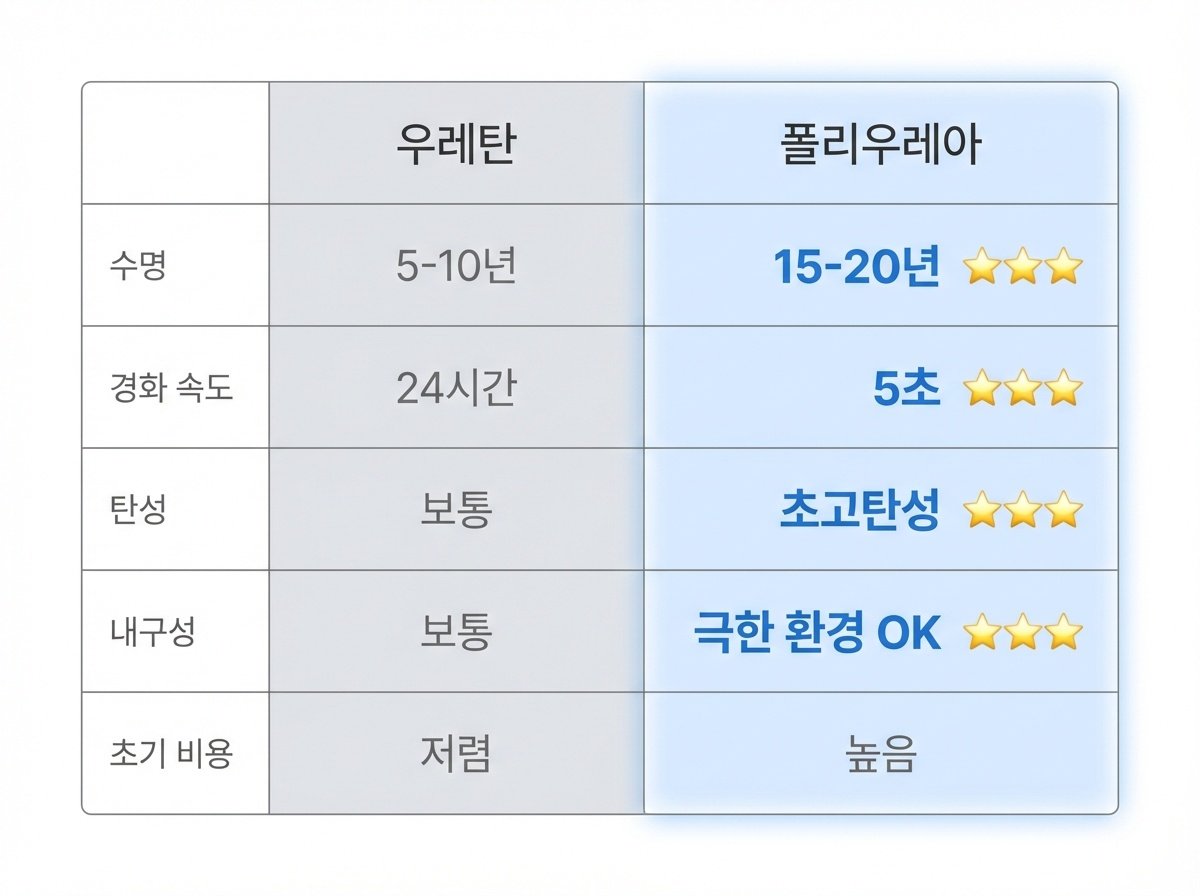

폴리우레아 vs 우레탄 성능 비교

시공 과정 (Process)

01

기존 방수층 정리 및 바탕면 준비

기존의 노후된 방수층을 제거하고 바탕면을 깨끗하게 정리합니다. 폴리우레아의 접착력을 위해 가장 중요한 기초 작업입니다.

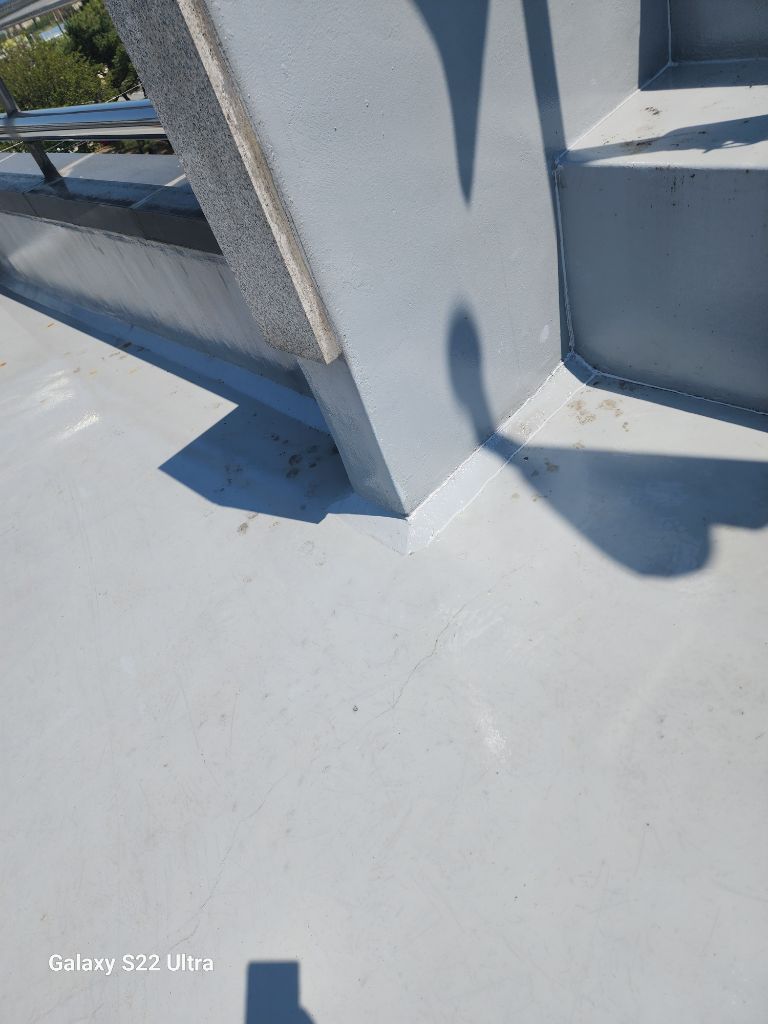

파라펫 이음새 실란트 작업

파라펫 이음새 실란트 작업 — 누수 원인 사전 차단

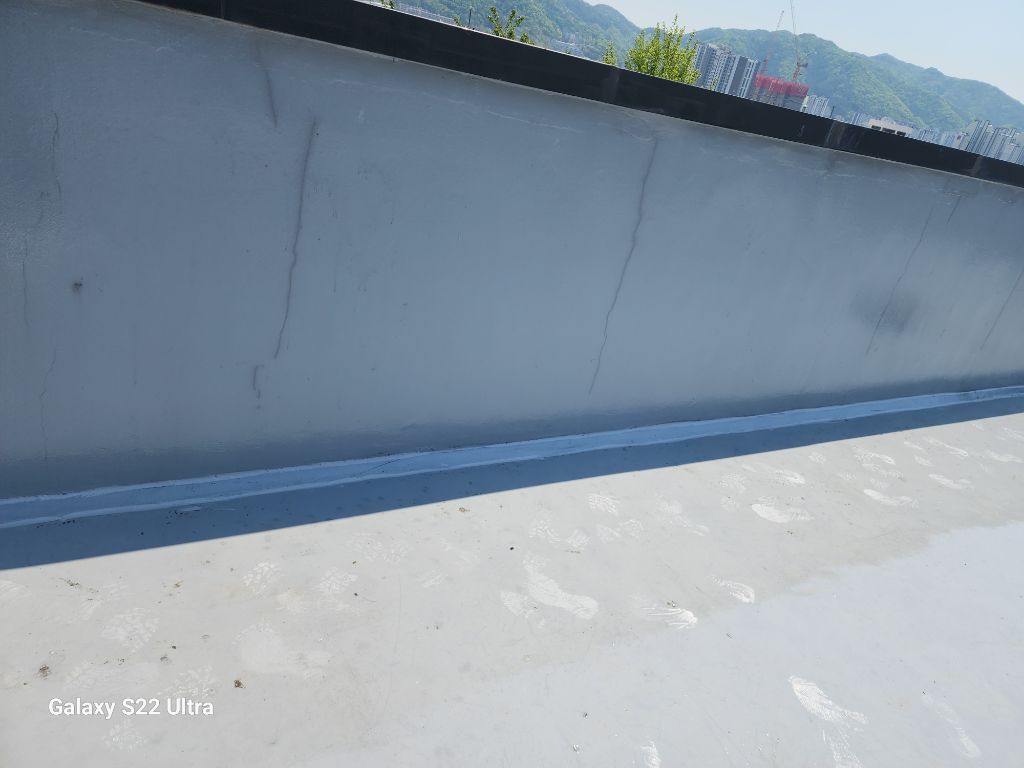

파라펫 전체 실란트 마감

파라펫 전체 실란트 마감 완료 — 바탕면 준비 완료

02

프라이머 및 우레탄 1차 방수

프라이머를 도포한 후, 우레탄으로 1차 방수층을 형성합니다. 폴리우레아 분사 전 중간 보호층 역할을 합니다.

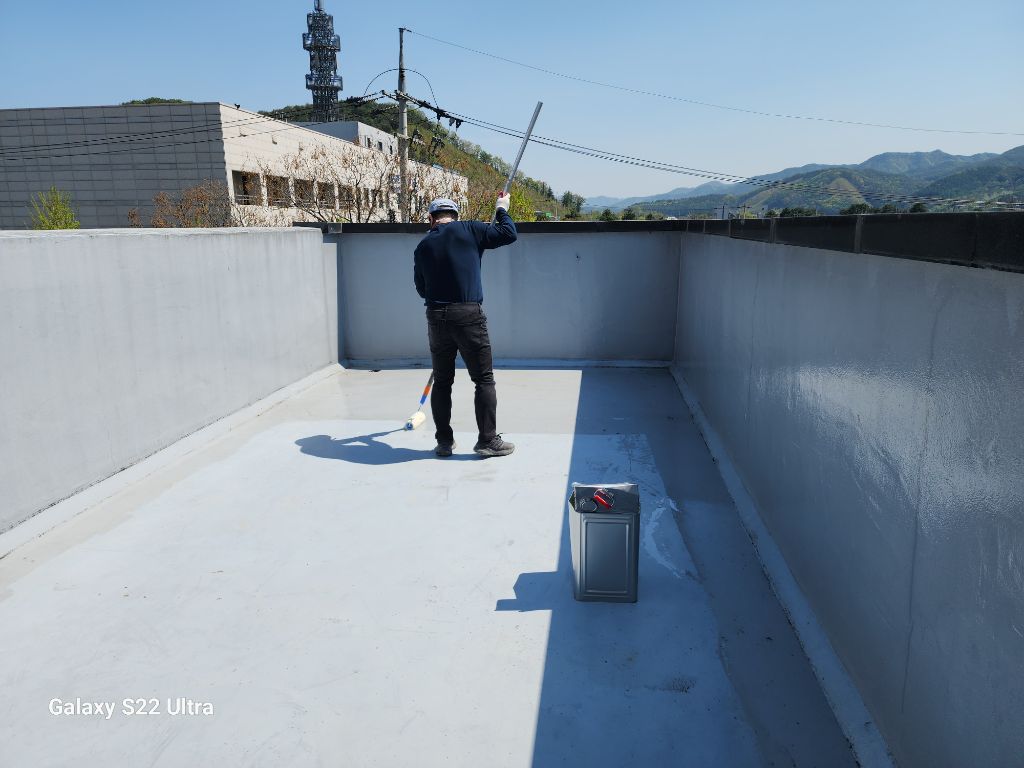

프라이머 도포 작업

프라이머 도포 작업 — 콘크리트와 방수층을 강력하게 결합

우레탄 1차 방수 도포

우레탄 1차 방수 도포 — 프라이머 위 중간 방수층 형성

03

우레탄 2차 중도층 (바탕 조정)

우레탄 1차 방수 위에 검은색 우레탄 2차 중도층을 도포합니다. 평탄도를 확보하고 기포를 억제하여 폴리우레아 분사 전 완벽한 바탕면을 만듭니다.

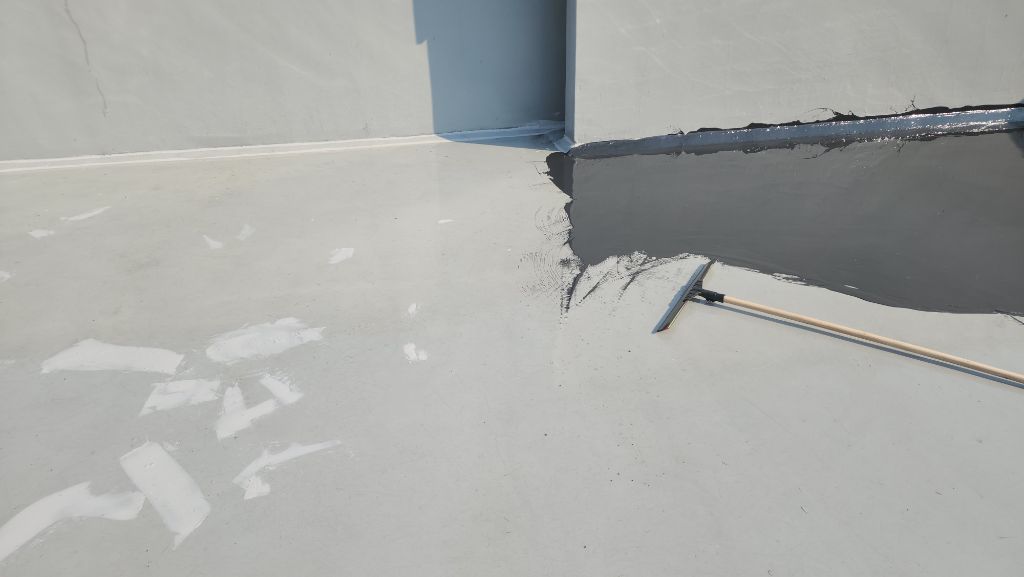

파라펫 모서리 우레탄 2차 도포

파라펫 모서리 우레탄 2차 도포 — 세밀한 디테일 작업

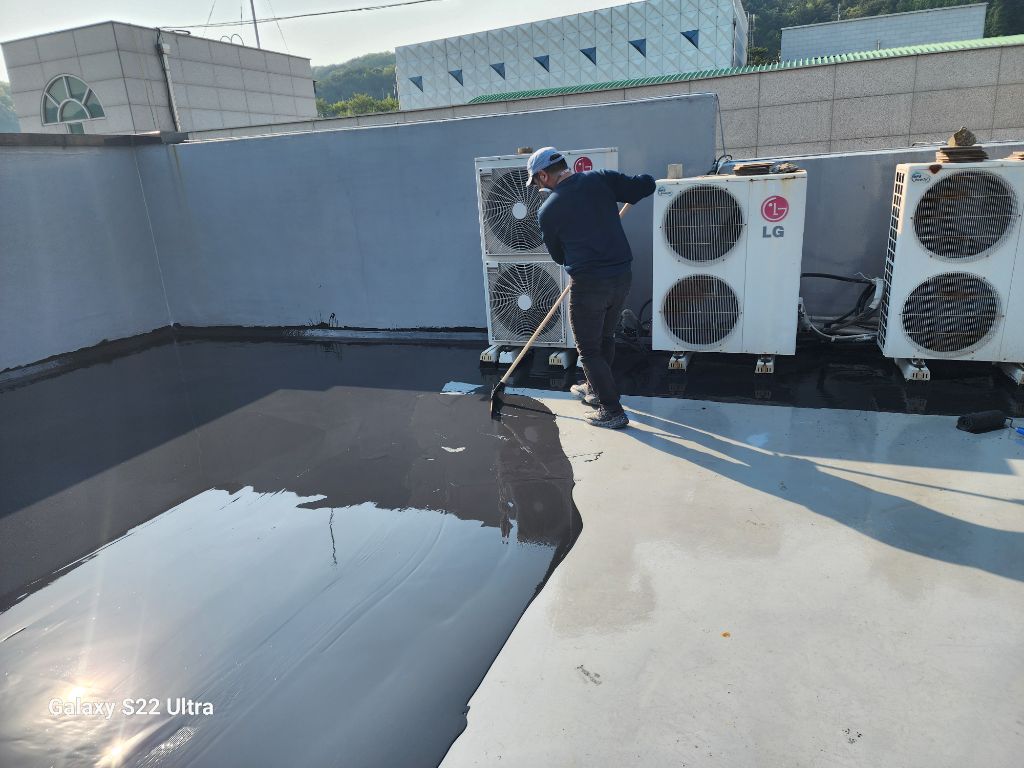

옥상 바닥 전체 우레탄 2차 도포

옥상 바닥 전체 우레탄 2차 도포 — 평탄화 및 기포 억제

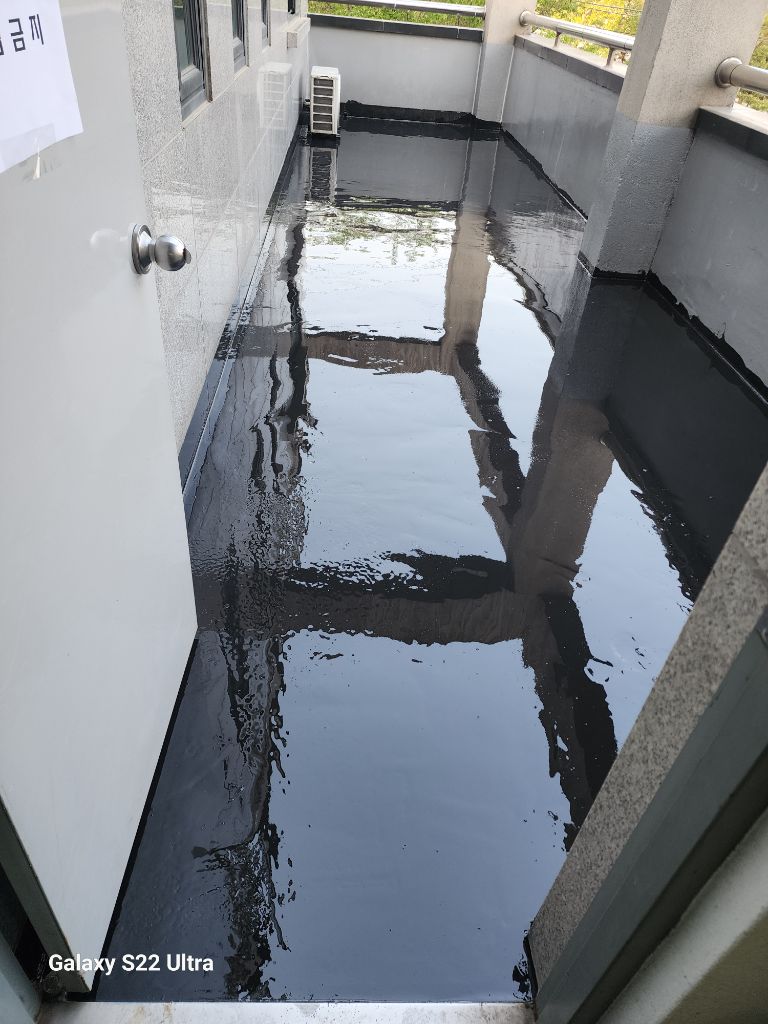

중정 공간 우레탄 마감 완료

중정 공간 우레탄 마감 완료 — 광택 나는 매끄러운 표면 형성

⚠️ 돌발 상황: 예상치 못한 우천

우레탄 2차 중도층 작업을 마친 후, 갑작스럽게 비가 내렸습니다. 하지만 폴리우레아는 빠른 경화 속도 덕분에 우천에도 시공을 계속할 수 있었습니다.

우천으로 물이 고인 옥상

예상치 못한 비로 물이 고인 옥상

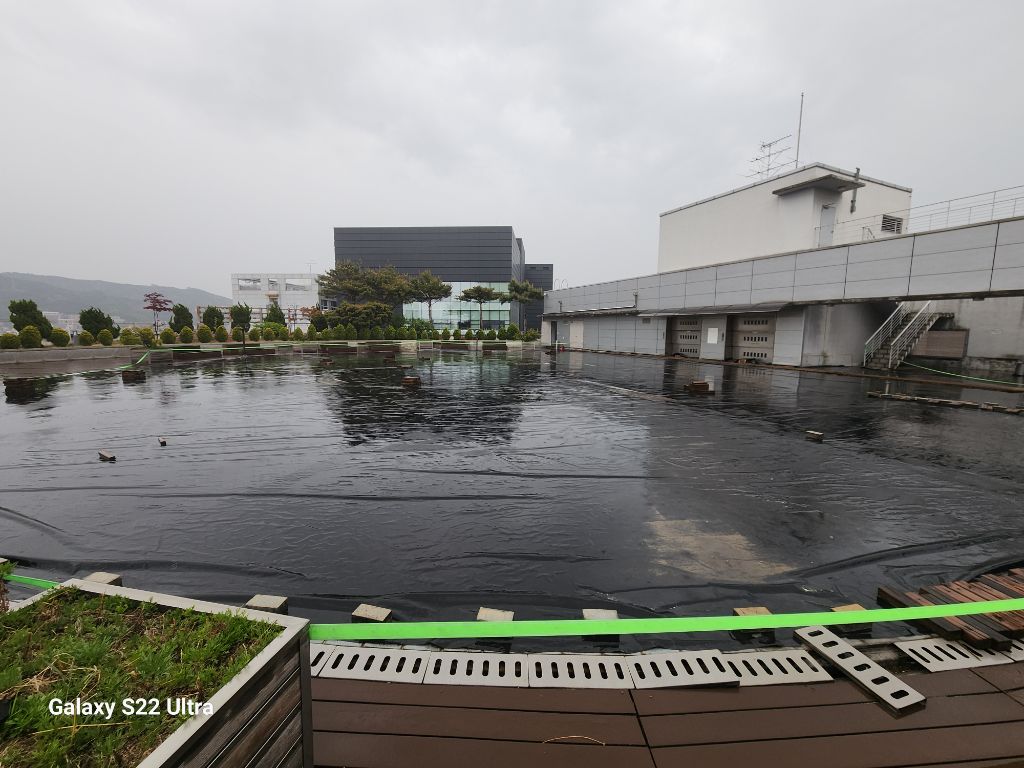

우천 상황 옥상 전경

우천 상황에서도 작업 준비 완료

💡 폴리우레아의 강점

폴리우레아는 수 초 내 경화되기 때문에 우천에도 시공이 가능합니다. 우레탄은 경화에 24시간이 필요해 비가 오면 중단해야 하지만, 폴리우레아는 즉시 방수막을 형성해 공사를 이어갈 수 있었습니다.

04

폴리우레아 분사 및 두께 검증

전용 고압 장비로 폴리우레아를 분사합니다. 바닥에 닿는 순간 수 초 내에 경화되어 이음새 없는 완벽한 방수막이 형성됩니다. 분사 완료 후 두께 측정기로 도막 두께 2.0mm 이상을 확인하여 공공기관 시공 기준을 충족했습니다.

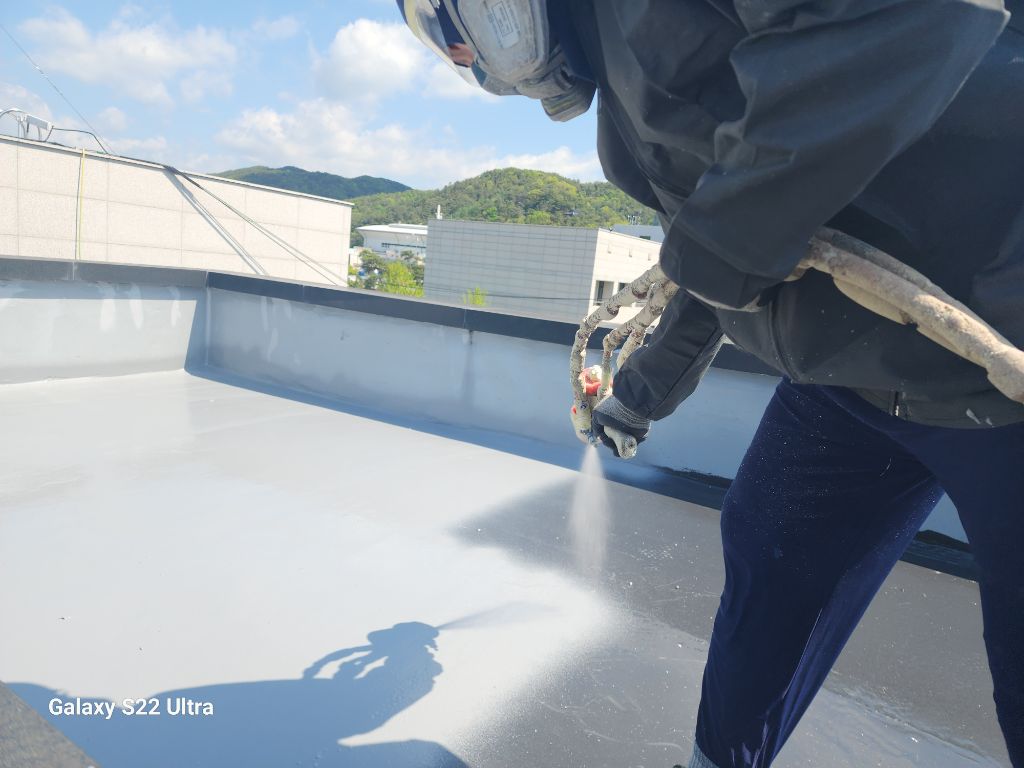

폴리우레아 분사 클로즈업

고압 장비로 폴리우레아 분사 — 수 초 내 경화 시작

옥상 바닥 전체 폴리우레아 분사

옥상 바닥 전체 폴리우레아 분사 — 이음새 없는 방수막 형성

05

탑코트(상도) 마감

자외선으로부터 폴리우레아를 보호하고 미관을 수려하게 만들기 위해 탑코트로 최종 마감합니다.

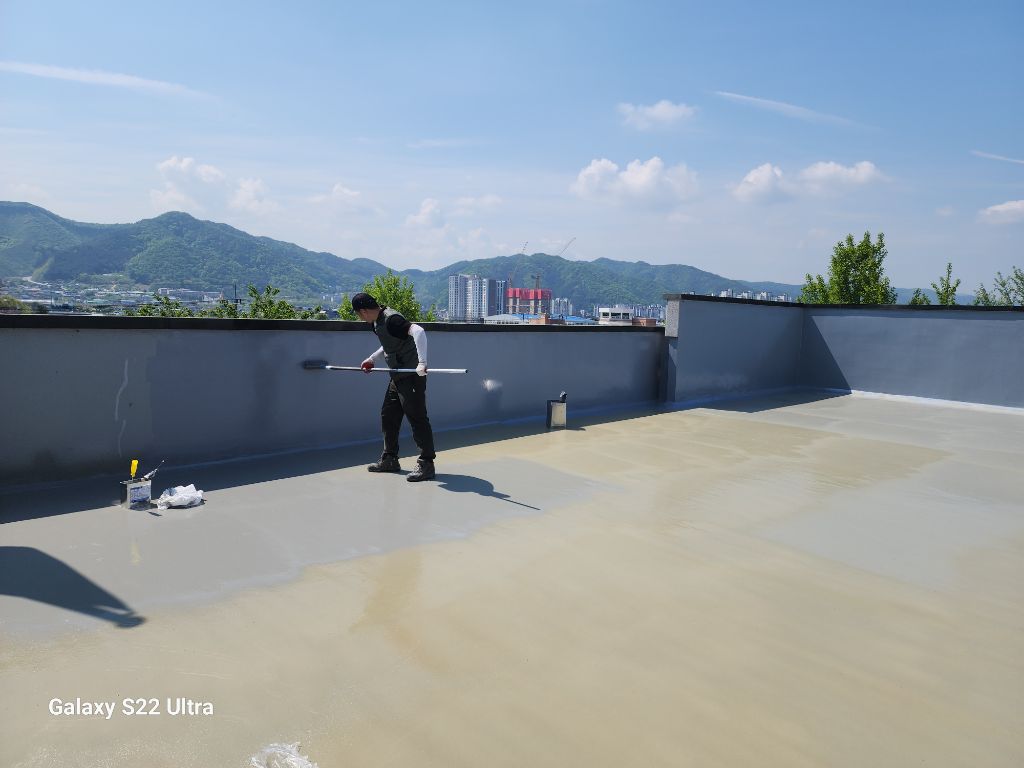

탑코트 도포 작업

탑코트 도포 작업 — 자외선 차단 및 미관 향상

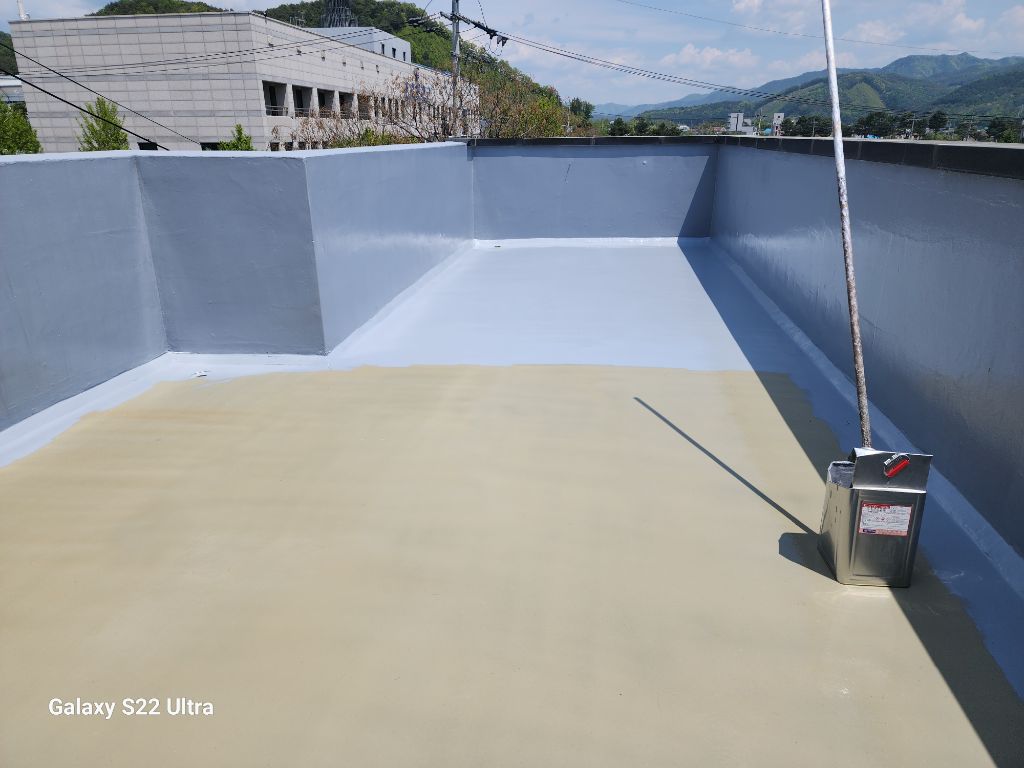

중정 공간 탑코트 마감

중정 공간 탑코트 마감 — 전 영역 완벽 시공

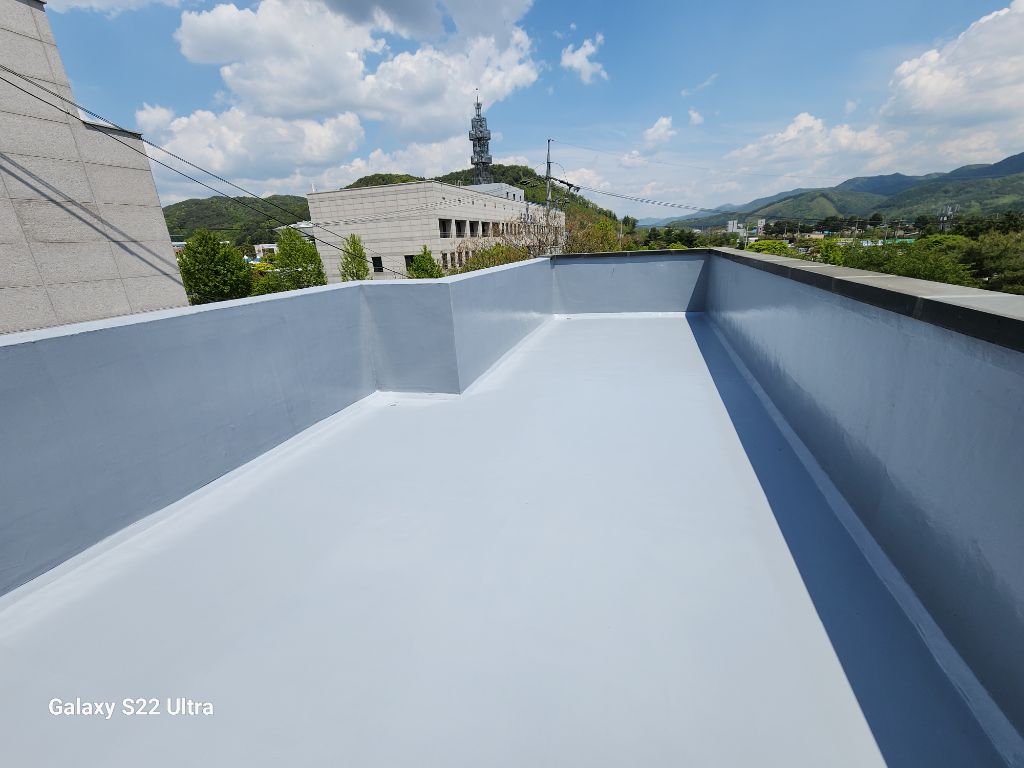

탑코트 완료 후 최종 모습

탑코트 완료 — 깔끔하고 완벽한 마감

🏆 왜 저희를 선택했을까?

정확한 현장 진단

바닥 상태, 누수 원인, 기후 조건까지 꼼꼼하게 파악합니다.

정직한 공법 제안

현장과 예산에 맞는 최적의 답을 찾아 제안합니다.

정석 시공

바탕 정리부터 마감까지, 순서 생략 없이 정석대로 진행합니다.

두께 검증 + 시공 기록

측정기로 확인하고, 공공기관 기준에 맞춰 문서화합니다.

Before & After

시공 전 옥상 전경
❌ BEFORE
시공 전: 노후된 우레탄 방수층
시공 완료 후 옥상 전경
✅ AFTER
시공 후: 폴리우레아 + 탑코트 완료
시공 완료 최종 모습

✨ 시공 완료 — 깔끔하고 완벽한 옥상

✨ 핵심 변화 요약

🔧

누수 원인 완벽 제거

배관 관통부, 균열, 배수 불량 모두 해결

⏱️

15~20년 장기 수명

우레탄 대비 3배 긴 내구성 확보

공공기관 기준 충족

도막 두께 2.0mm 이상 검증 완료

자주 묻는 질문 (FAQ)

Q. 폴리우레아 수명은 얼마나 되나요?

일반적으로 15~20년 이상입니다. 우레탄 방수 대비 2~3배 긴 수명을 자랑하며, 반영구적인 사용이 가능합니다.

Q. 우레탄보다 비싼데 왜 추천하나요?

초기 비용은 높지만 수명이 길어 유지보수 비용까지 고려하면 오히려 경제적입니다. 공공기관처럼 장기적인 내구성이 중요한 곳에 최적입니다.

Q. 겨울에도 시공 가능한가요?

네, 폴리우레아는 경화 속도가 매우 빨라 온도 영향을 적게 받습니다. 우레탄보다 시공 가능 온도 범위가 넓습니다.

Q. 공공기관 시공 실적이 많나요?

네, 관공서, 학교, 공원 시설 등 다수의 공공기관 시공 경험이 있습니다. 까다로운 품질 기준과 행정 절차에 익숙합니다.

Q. 시공 기간은 얼마나 걸리나요?

폴리우레아 분사 후 수 초 내에 경화되므로, 우레탄보다 공사 기간을 획기적으로 단축할 수 있습니다.

시공 요약

현장 홍천군 선거관리위원회 옥상
발주처 홍천군 선거관리위원회
공법 폴리우레아 방수 시스템 (프라이머 → 바탕조정 → 폴리우레아 → 탑코트)
선택 이유 공공기관 품질 기준 + 강원도 내륙 기후 → 내구성 최우선
두께 2.0mm 이상 (측정기 검증)
결과 누수 완벽 차단, 반영구적 수명 확보
💧

공공기관, 관공서, 학교 방수
확실한 전문가가 필요하신가요?

현장 상황에 맞는 최적의 공법을 제안합니다.
정직한 시공과 확실한 AS를 약속드립니다.

⚡ 공공기관 시공 전문 / 견적서·시방서 지원
